在第一个基于重力基础的基础安装几天之后,Jan De Nul集团的项目团队为丹麦海上风电场Kriegers Flak漂浮并安装了第二个甚至更大的GBF。天气很好,这个1万吨的杰作的安装工作按计划进行。

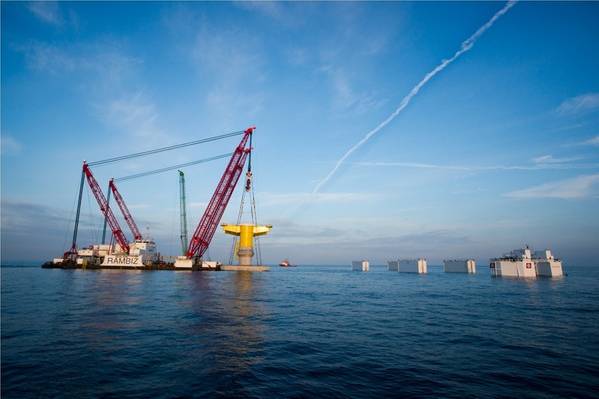

驳船中装有GBF浸没的重型起重船Rambiz通过起重机挂钩连接GBF,并在结构开始漂浮时将其拖出。随后,一艘辅助拖船将Rambiz连同结构一起拖至最终安装位置,船舶与内部设计的压载舱相结合,将结构放置在海床上。
这两种GBF都安装在由Jan De Nul集团最近推出的多功能船Adhémarde Saint-Venant准备的砾石垫层上。结果,这种结构被设定在0.01度的垂直精度之内。水下高精度的工作。
Adhémarde Saint-Venant现在将从建筑物的压载和周围的冲刷防护工作开始。
这两个基金会由Jan De Nul Group在比利时奥斯坦德港的一艘驳船上建造。该驳船于2018年1月8日被拖到丹麦。
